新華大街原是渾江支流,回填后成為通化市的主干道。新華大街地質條件復雜多變,南近居民樓北臨公路。

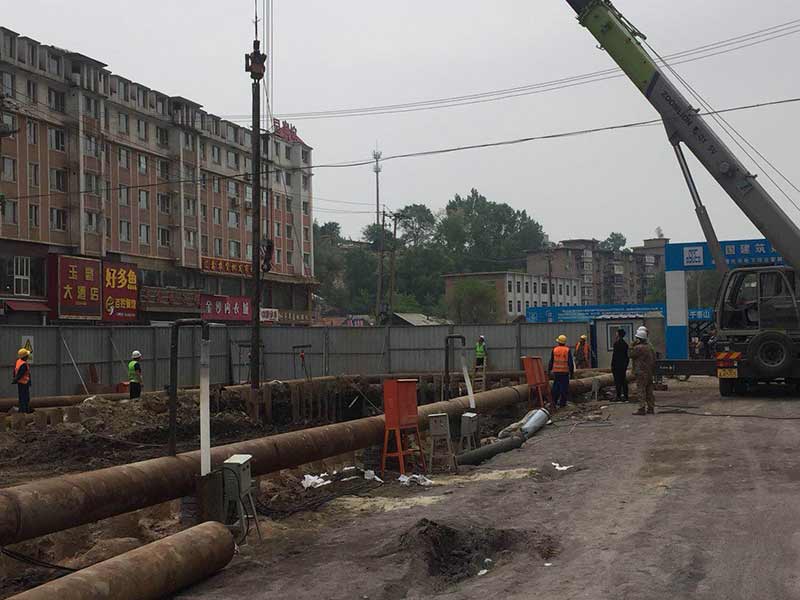

管廊位于居民樓與道路中間

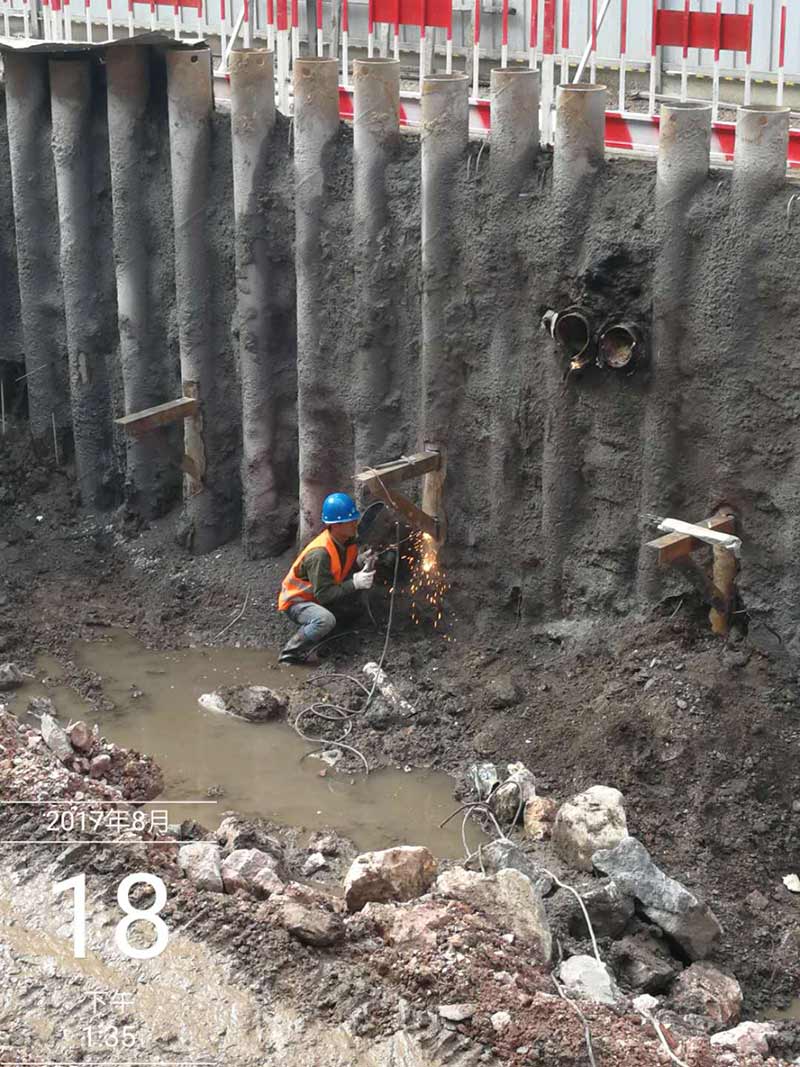

新華大街管廊基坑支護方案由我單位負責編制及施工,最終方案定位φ273*7鋼管樁+φ609*15鋼支撐為主導的支護體系。φ273*7鋼管樁長12米,間距0.5米。
鋼管樁施工機械為長螺旋改裝的大型號潛孔錘配合30m³空壓機進行施工。鋼管樁長12米,普通潛孔錘無法直接打入12米,需將12米鋼管先割斷再焊接,這樣工程進度無法保證。長螺旋改裝后的大型號潛孔錘可直接施工12米鋼管,提高施工效率。

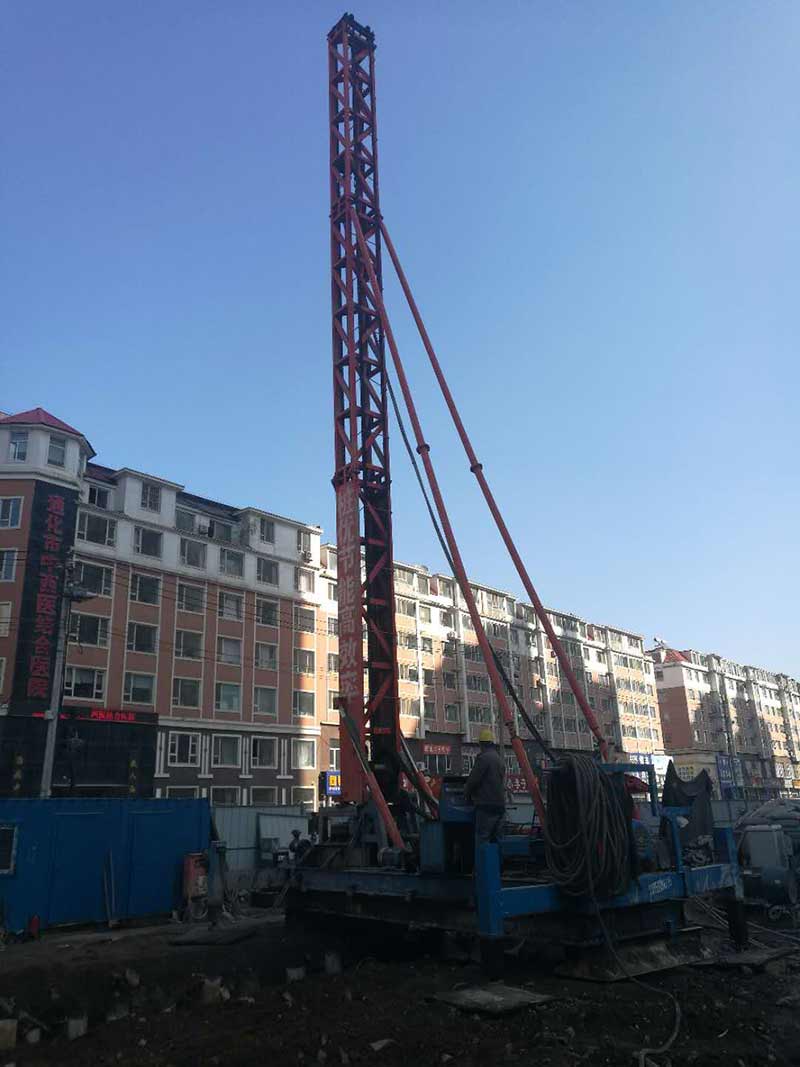

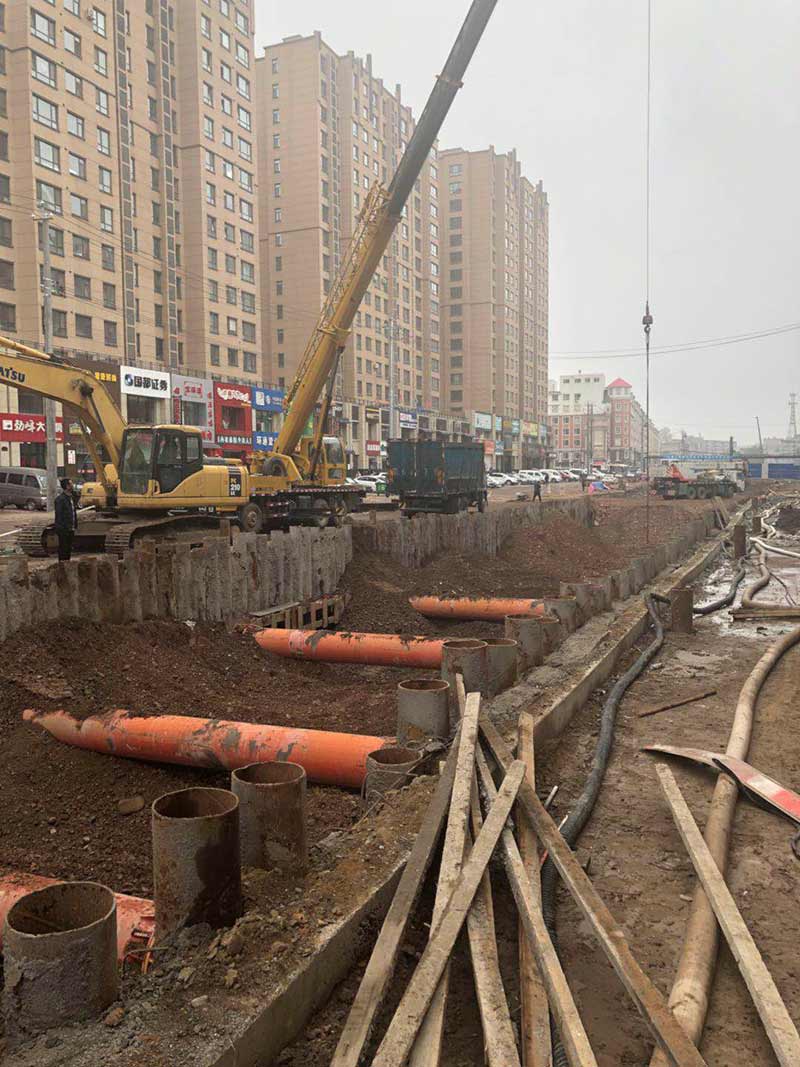

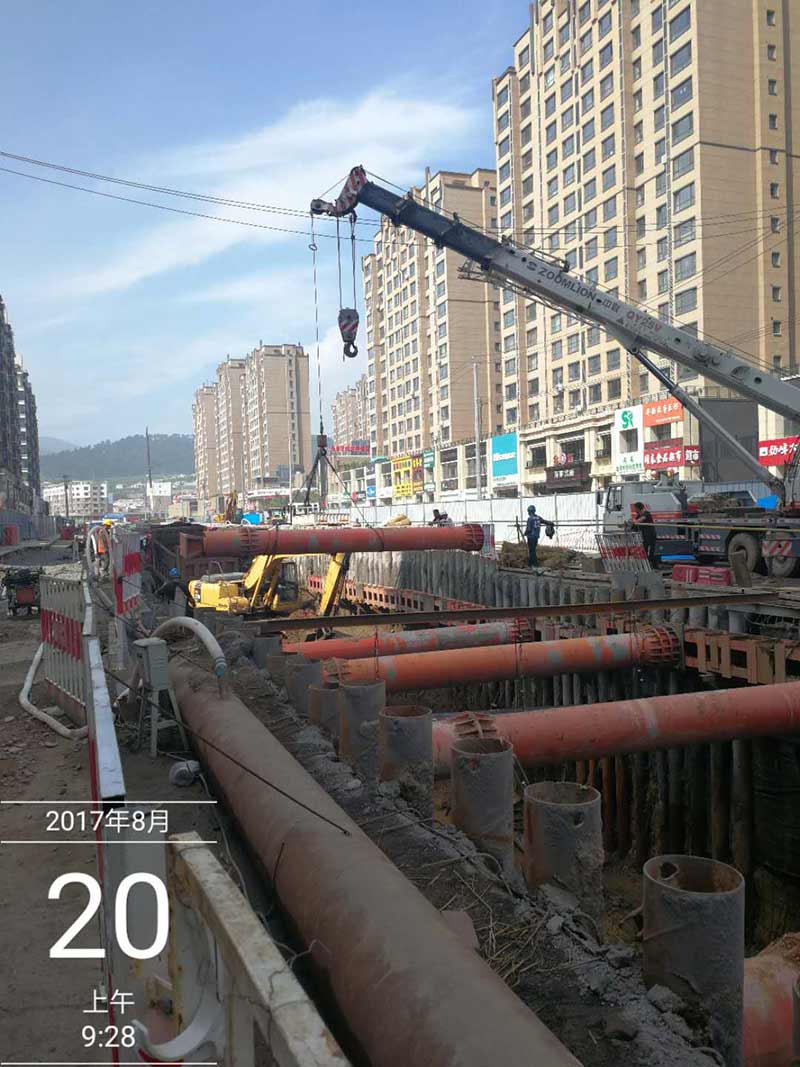

大型潛孔錘施工
入強風化大理巖產生粉塵,采用人工降塵
高壓線下大型號潛孔錘無法施工改為普通潛孔錘施工
鋼支撐采用φ609*16鋼管撐,間距3米。鋼圍檁采用雙拼45b工字鋼。

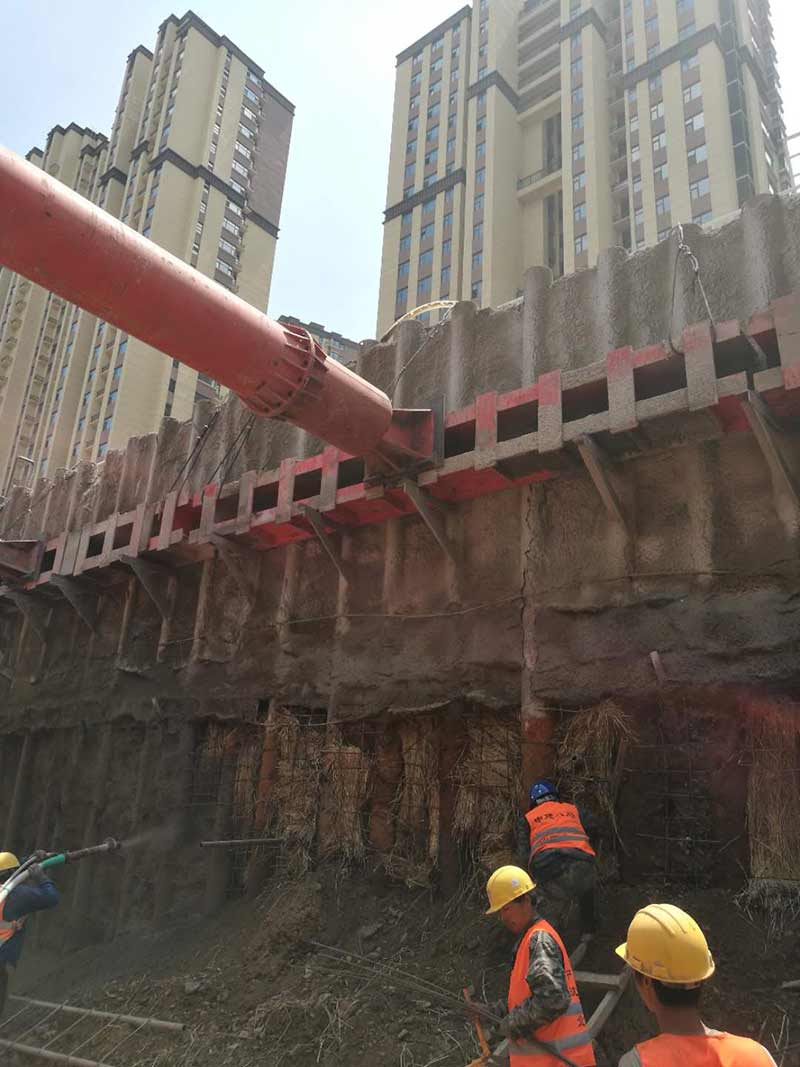

鋼支撐安裝及拆除的順序為:支護樁施工→開挖至支撐施工作業面下0.5米→設置支撐→開挖至坑底標高→地下結構完成后回填至-1.5米,填土夯實→拆除鋼支撐。

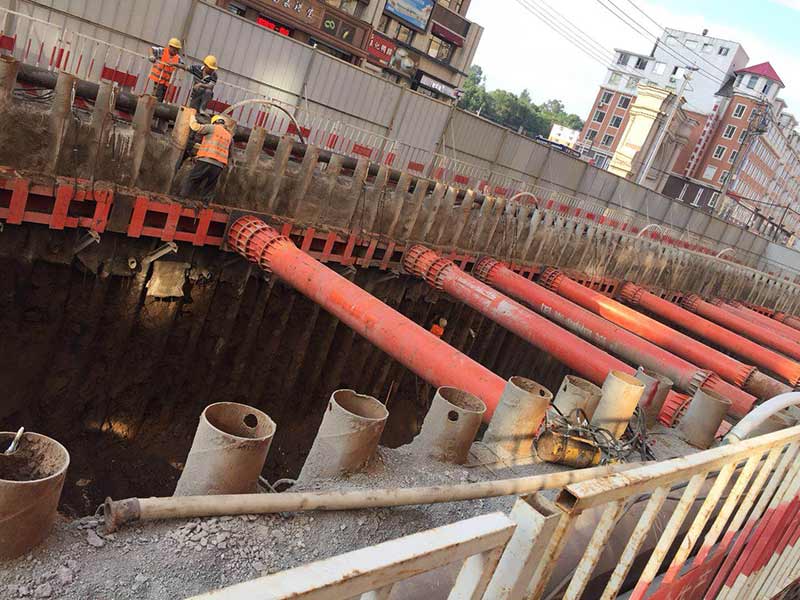

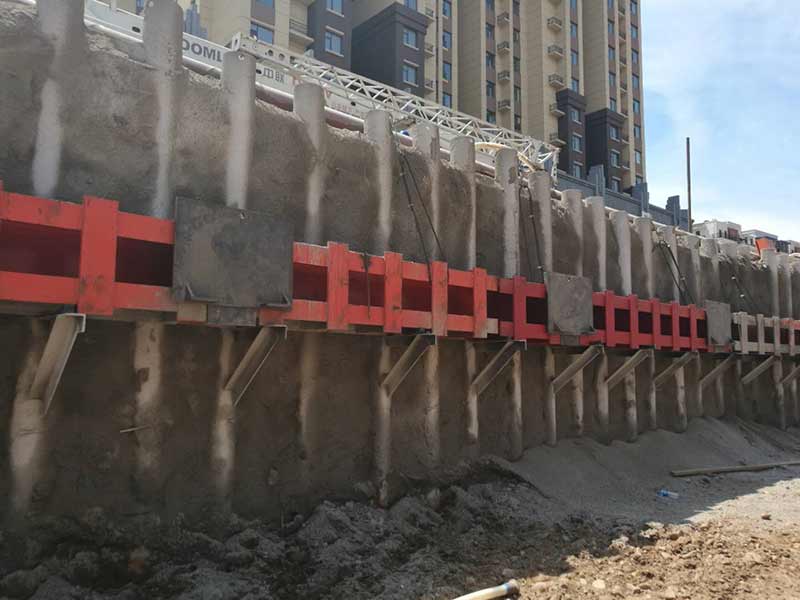

鋼支撐托架安裝
鋼支撐安裝
鋼支撐安裝
鋼圍及掛板檁安裝
鋼支撐拆除

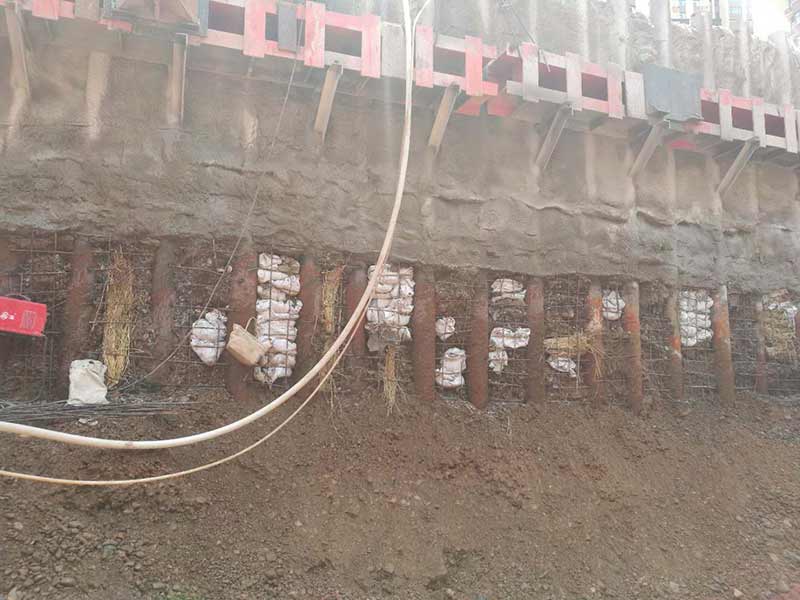

樁間噴護采用礦渣硅酸鹽水泥,標號為P.S42.5,噴射混凝土強度等級為C20,噴射厚度80mm,內置一層φ6.5@200鋼筋網。
編鋼筋網
噴射混凝土

新華大街K0+580-K0+680處有一條暗渠,按設計要求雙側施工樁徑800mm,樁長9米的高壓旋噴止水帷幕。

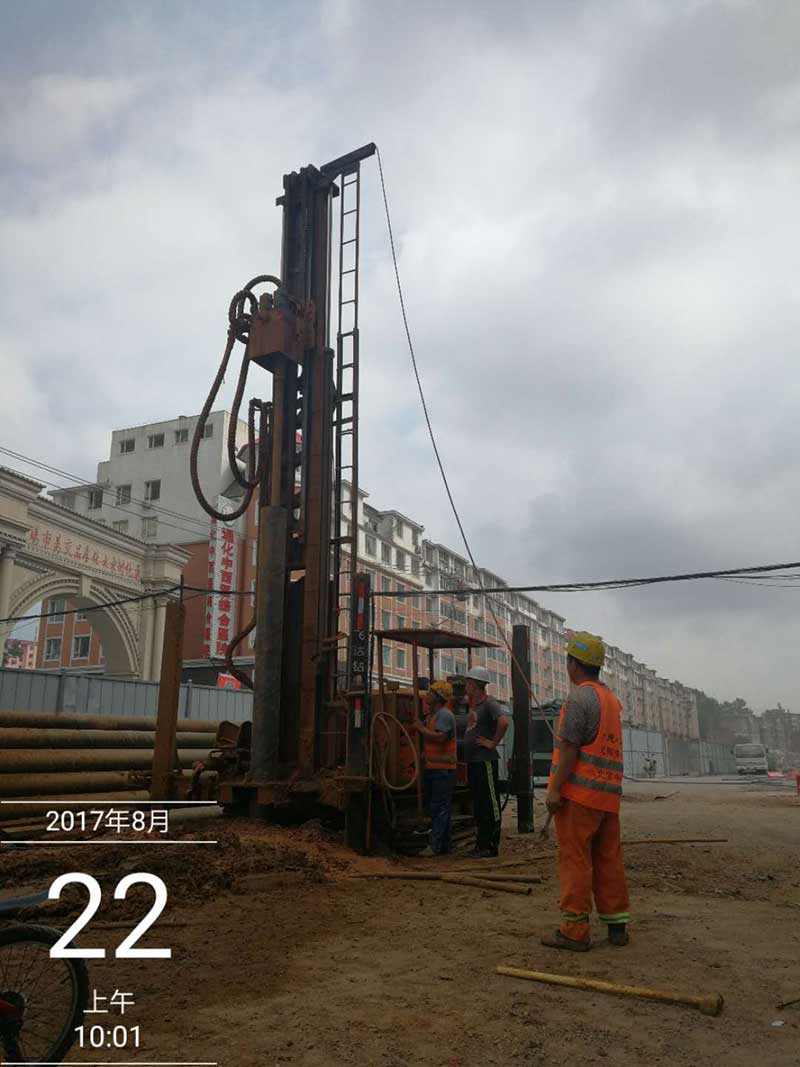

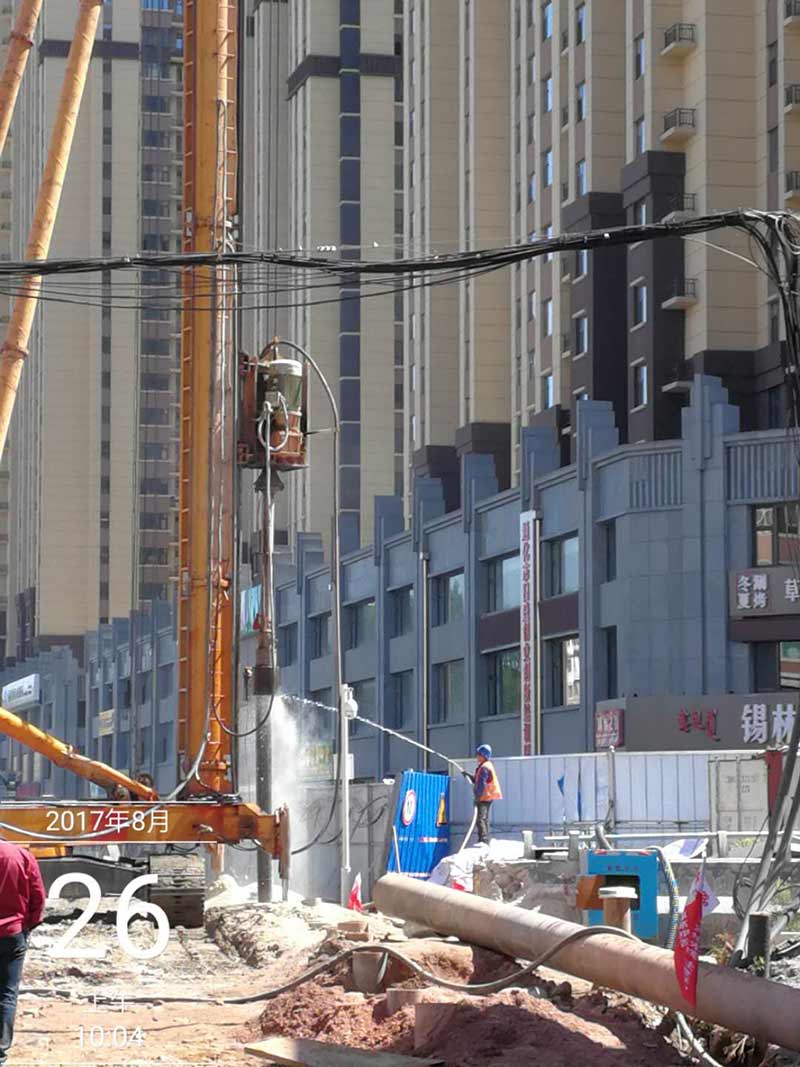

高壓旋噴止水帷幕施工

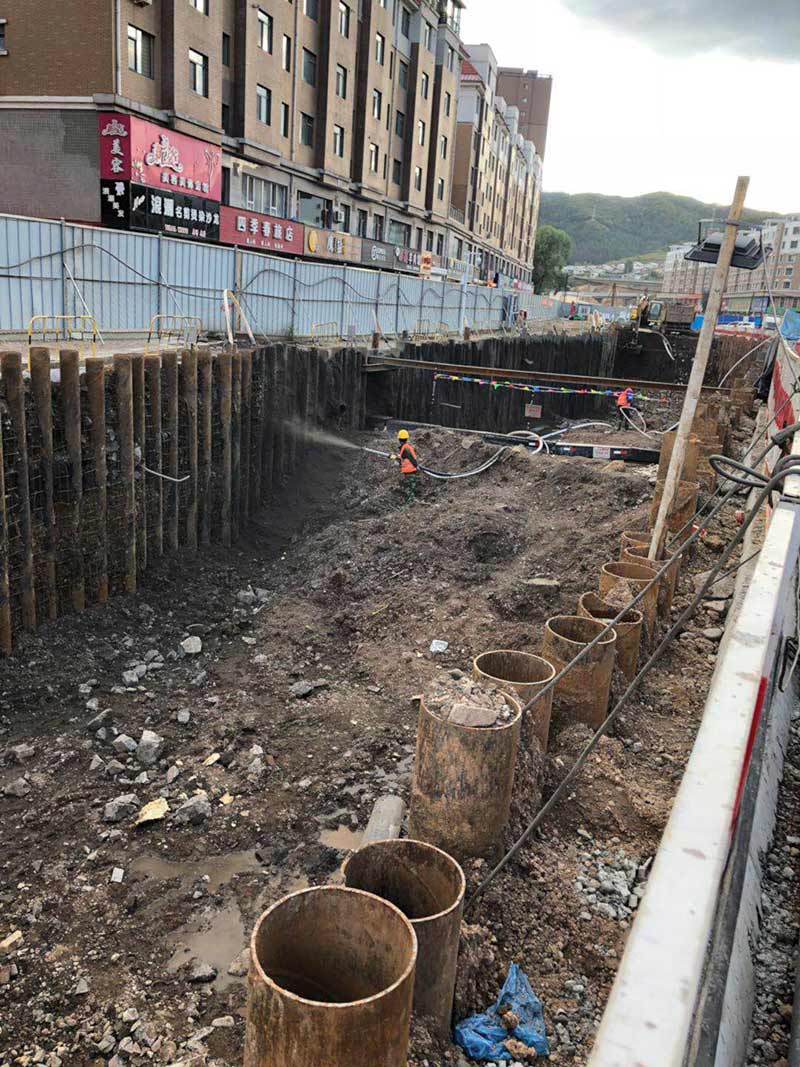

降水井采用φ219橋式濾水管,井深12米,井間距為10米。橋式濾水管濾水性高于普通的無砂水泥管。排水管線采用φ400*6螺旋鋼管。水泵功率為25KW.h,水泵揚程30米的潛水泵。降水井施工步驟:273鋼管樁施工→橋式濾水管纏紗布→下橋式濾水管→拔出273鋼管樁。
降水井施工及排水系統布置
通天河橋樁基樁徑1.2米,樁長15米,地層主要為卵石及花崗巖,采用-9型烏卡斯鉆機施工。

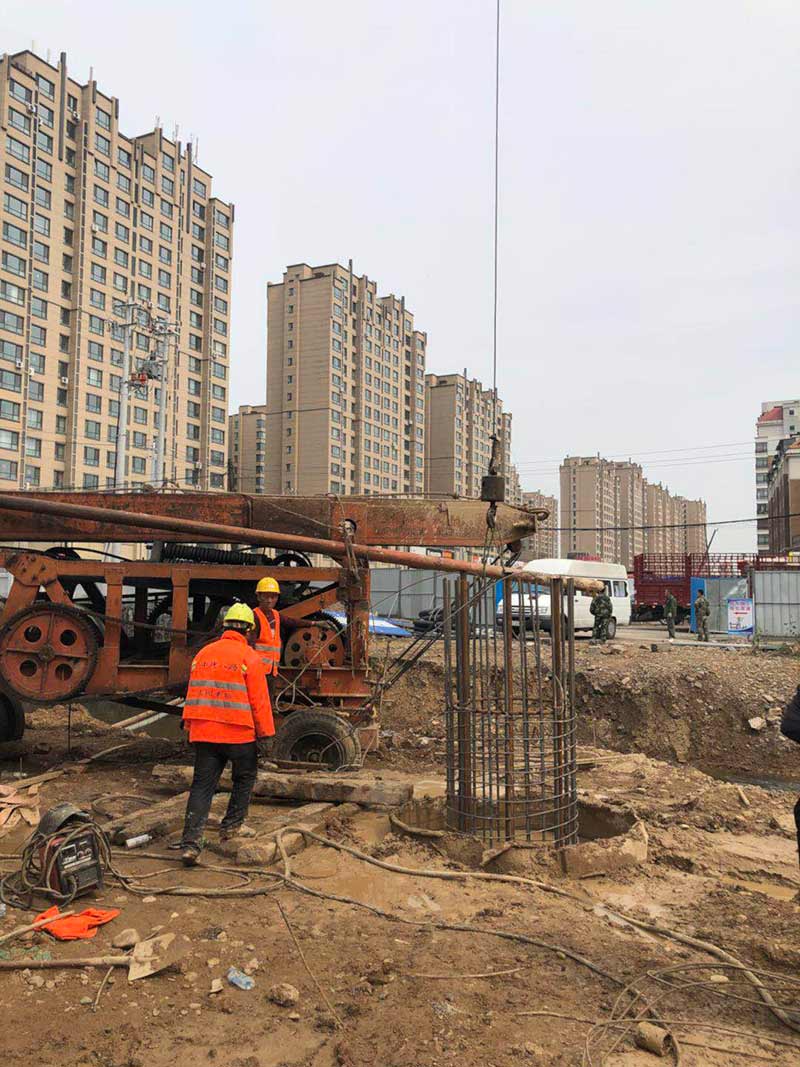

通天河樁基
通天河樁基下鋼筋籠
通化大街管廊K8+140-K7+710,共計430米,位于通化市與通化縣交界處,是通往通化縣唯一道路。采用φ273*7鋼管樁+錨索腰梁支護體系。
我單位施工的新華大街管廊和通化大街管廊基坑支護工程保質保量的完成了施工任務,得到了甲方、監理、業主等單位一致好評。我單位2017年完成新華大街管廊產值2300萬元,通化大街管廊產值300萬元,合計完成產值2600萬元。
