一、項目總體介紹

營口百腦匯紫云府項目位于營口市站前區藝林路東側、渤海大街南側、廣電西路西側、健康路北側。本項目總用地面積3.0萬㎡,分二期進行,一期具體包括:商場、公寓、住宅、地下停車場等。項目一期基坑開挖面積約2.0萬㎡,普遍開挖深度6.45m,最大開挖深度7.45m。基坑北側緊鄰中國移動機房,要求支護樁零位移,故基坑北側的支護安全等級為一級,基坑?xùn)|、西、南、的支護安全等級為二級?;悠矫嫖恢脠D如下:

本項目位于市中心,老舊建筑多,人流量大、地下管線較復雜,廣電西路臨近基坑邊緣有高壓電線?;又ёo(hù)結構四周環境對水平和豎向變形非常敏感。地下水文條件復雜,分別為上層滯水和承壓水,上層滯水主要賦存在粉質粘土、粉質粘土與粉砂互層之中,微承壓水主要賦存在粉砂層中,具有承壓性,水頭高度14-15m。場地穩定水位埋深0.40-0.80m,相應標高在1.70~2.13米,上層滯水滲透系數0.1-0.5m/d,承壓水滲透系數為1.5m/d。本項目水位較高且土層的滲透系數很小,水滲流慢,坑內土方開挖前必須超前進行泄壓和疏干。

二、攻克“軟土層”處理方案

對于類似營口地區的雜填、軟塑及流塑的粉質黏土地層,結合我司多年的施工經驗,現對本基坑支護及降水工程處理方案如下:基坑整體采用水泥土攪拌懸臂型鋼樁+鋼支撐+配筋墊層,北側緊鄰移動機房處采用鋼筋混凝土樁+斜支撐+配筋墊層,自然放坡+土釘+坡面噴護的支護形式,地下水處理采用基坑內泄壓和疏干,基坑周邊采用水泥土攪拌樁和高壓旋噴樁的止水方案。

三、施工中攻克的重難點

1、中國移動控制機房距離本項目基坑較近(4.5-8.5m),移動機房為敏感建筑,此區域基坑設計按一級基坑考慮,在施工過程中,要進行重點監測,發現異常,及時處理。支護結構及靜壓管樁施工過程中,采取有效措施,避免振動、擠壓、坍孔等對其造成不良影響。
2、場地地下水位較高,土滲透系數小,水滲流慢,坑內土方開挖前必須超前進行泄壓和疏干。
3、止水帷幕施工過程中嚴控質量,保證止水效果,在土方開挖過程中發現有滲漏現象,必須及時采取有效處理措施,避免突涌現象發生,危害基坑安全。
4、場地開挖范圍主要為雜填、軟塑及流塑的粉質黏土,地質條件較差,在支護結構設計時采用了配筋墊層,配筋墊層范圍的土方要分層分段跳倉法開挖,分段長度不宜大于8米,配筋墊層與挖土依次進行。

四、成果展示

通過2020年7月至2020年底,本工程絕大部分已經完成,結構底板部分已經澆筑完成。施工過程中圖片如下:

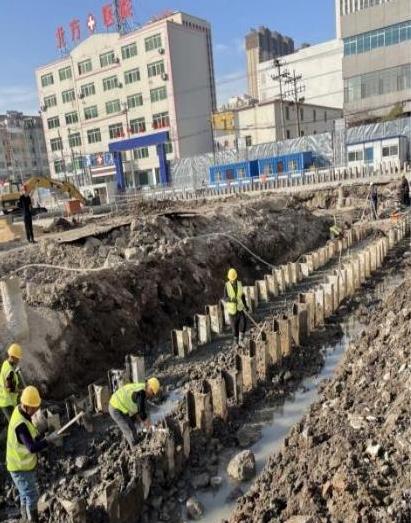

                             三軸攪拌機                                                                    型鋼水泥土攪拌樁

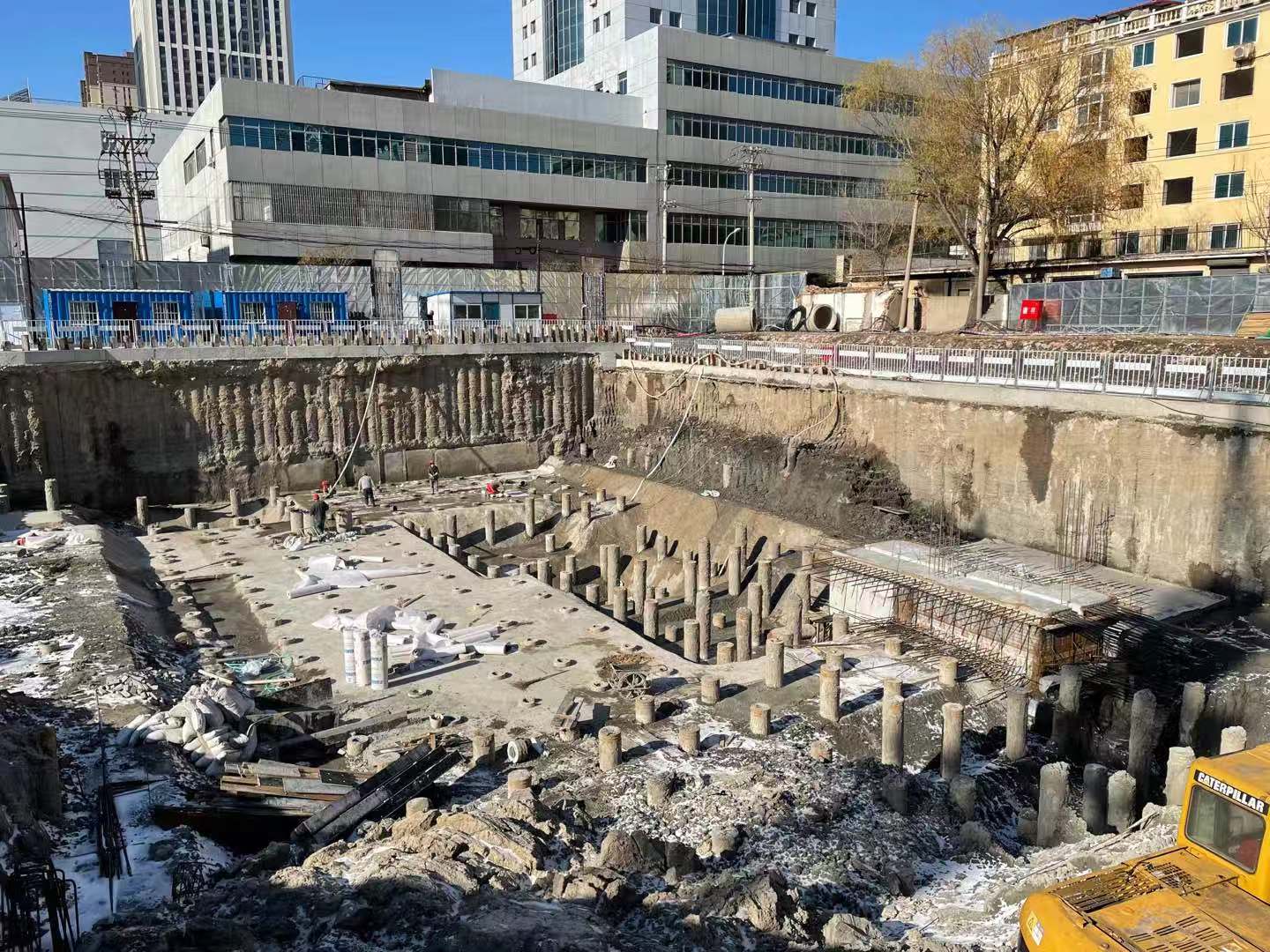

結構底板澆筑完成
